A diez días del incendio ocurrido en la Estación Transformadora Tolosa, Edelap informó que se encuentra en la etapa final de instalación del equipamiento necesario para volver a abastecer mediante la red eléctrica a los usuarios afectados.

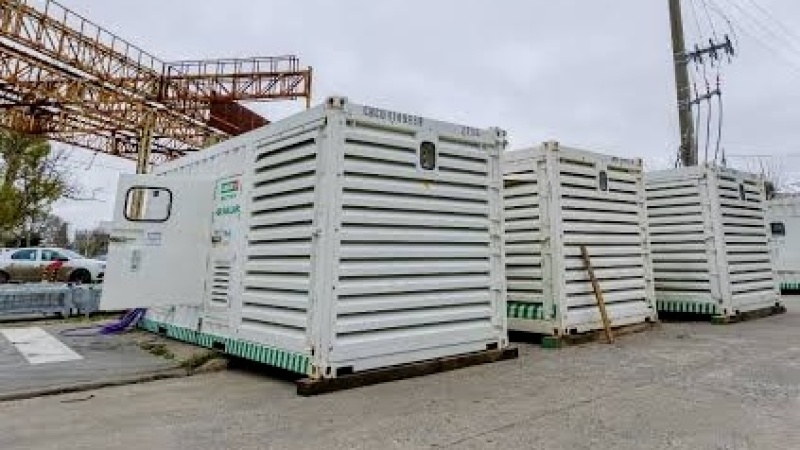

Según comunicó la empresa a los vecinos, los trabajos permitirán comenzar con el retiro progresivo de los grupos electrógenos que fueron instalados en distintos puntos de la zona para sostener el suministro luego del siniestro.
El incendio en la estación transformadora provocó serios inconvenientes en el servicio eléctrico y obligó a desplegar equipos de generación alternativa mientras avanzaban las tareas para recomponer la infraestructura dañada.
Ahora, la distribuidora indicó que se aproxima una nueva etapa de los trabajos. Sin embargo, el proceso podría generar inconvenientes puntuales para algunos usuarios.
“En los próximos días, podrían registrarse algunas interrupciones del servicio”, señaló Edelap en la comunicación enviada a los vecinos.
La empresa explicó que esos eventuales cortes estarán asociados a las maniobras necesarias para reconfigurar la red eléctrica y completar esta fase de las tareas.
Una vez concretada la instalación y normalizado el abastecimiento desde la red, comenzará el retiro progresivo de los grupos electrógenos utilizados durante estos diez días.
En paralelo, los equipos continuarán trabajando en la reconstrucción definitiva de la Estación Transformadora Tolosa, mientras la empresa aseguró que mantendrá informados a los usuarios sobre los avances y las posibles afectaciones del servicio.
